建設業の残業規制にAIで応える|現場ではなく「事務」から削る手順
ここ2年ほどで、建設会社の経営者や管理部門から寄せられる相談の切迫度が変わりました。かつて多かったのは「仕事をもっと効率よく進めたい」という要望です。現在は、「残業が上限に届きそうな月があり、早急に手を打ちたい」という相談が目立ちます。
両者を分けるのは、後者が任意の改善では済まない点です。2024年4月以降、建設業も時間外労働の上限規制の対象となり、違反には罰則が設けられています。対策が遅れても、繁忙を理由に翌年へ先送りすることはできません。いまや、削減できなかったという説明だけでは認められない状況です。
それでも、対策を考え始めると、議論はしばしば工事のスピードを上げる方法へ向かいます。測量の機器や施工管理アプリ、図面を基に数量を算出する技術はいずれも有用です。ただ、費用も準備期間も必要で、本格的な成果は次の現場以降になりがちです。今期の36協定内に収めたい会社にとっては、効果が届くまでに時間がかかります。
そこで本稿では、施工より前の工程に目を向けます。基本となる考え方は、工事時間に手を入れるより、現場と事務所の間で書類が行き来する時間を減らすことです。対象書類の決め方から、最初に導入する処理、削減実績を説明する際の確かめ方まで、支援経験で成果につながりやすかった順に整理します。他メディアが示す削減率は判断材料にしません。自社の実測値を得る方法を示します。
残業上限と罰則については、厚生労働省「建設業従事者の長時間労働改善に向けたポータルサイト」ならびに厚生労働省「働き方改革特設サイト・時間外労働の上限規制」を参照しました。工期に関する説明は国土交通省「工期に関する基準」に基づき、各情報は2026年9月1日時点で確認しています。法令や各種基準、製品の仕様は変更される可能性があるため、判断時には必ず最新の公式情報をお確かめください。この記事は法律上の助言を提供するものではありません。自社の36協定や工事ごとの適用関係は、管轄の労働基準監督署、社会保険労務士などの専門家へご相談ください。掲載する事例は当社または支援先での実務を基にしていますが、社名、案件名、金額、個人を特定できる情報は載せていません。
本稿で把握できるポイント
2024年4月に何が変わったのか(数値と罰則)
はじめに制度の要点を整理しましょう。以下の数値は民間の記事を転用せず、厚生労働省が公開する情報を2026年9月1日に確認して記載しています。
2024年4月を境に、建設業にも残業時間の上限が適用されました。基本となる限度は1か月45時間、1年360時間です。一時的かつ特別な事情について特別条項付き36協定を締結していても、次に挙げる4条件から外れることはできません。
- 休日労働を時間外労働に加えた時間は、単月で100時間を下回ること
- 休日労働と時間外労働の合計を、2〜6か月の平均で80時間以内にすること
- 年間の時間外労働を720時間以内に抑えること
- 月45時間を上回る時間外労働は、1年につき6回を限度とすること
災害の復旧・復興に関する事業は、労働基準法第139条第1項に基づく例外があります。前記4条件のうち、単月100時間未満と2〜6か月平均80時間以内の条件は対象外です。しかし、年間720時間以内、および月45時間を超えられるのは年6回までという条件は残ります(厚生労働省、2026年9月1日確認)。
従来との大きな差は、限度を超えた際に処罰の対象となる可能性があることです。厚生労働省の働き方改革特設サイトによれば、違反した場合は6か月以下の懲役または30万円以下の罰金を科されるおそれがあります(2026年9月1日確認)。法制度は変わり得るため、実務上の判断を行う際は、その時点の公式発表を必ず参照してください。
ここでは制度自体を詳説するのではなく、実務上の対応に焦点を絞ります。重要なのは上限の数字を覚えること以上に、上限超過が具体的な結果を伴うようになったという変化です。
「減らせませんでした」が通らなくなった意味
2024年3月以前から、長時間労働が望ましくないことは共有されていました。しかし社内では、あくまで今後改善すべきテーマとして扱う余地がありました。計画が未達なら次期へ回し、予算を確保できなければ翌年に延期する運用も可能だったのです。
罰則を伴う上限が適用されると、同じ先送りはできません。年単位の持ち時間は固定され、翌年へ持ち越せないためです。4月から9月の間に多くを消化すれば、10月以降は残業に依存せず工事を進めなければなりません。制度上、努力で乗り切るという余地が残されていないのです。
実際の支援現場でも、社内で交わされる言葉は次のように変化しました。
- 以前の会話:「毎月この帳票に手間がかかるから、いずれ改善したい」
- 現在の会話:「この帳票に費やす月間時間を、来週までに算出してほしい」
現在の表現は、意思決定に必要な情報を求めるものです。単なる作業改善から、法令順守と受注可能量を考えるための課題へと位置づけが変わりました。そのため、取り組む順序を誤れば、投資したにもかかわらず残業枠が減らない結果になりかねません。
検索上位の記事を読んで見つけた空白
この記事の準備では、「建設業 2024年問題 AI」や「建設業 AI 事務 効率化」といった語句で検索し、上位ページの本文まで確認しました。検索画面だけから想像して書けば、既存記事と同じ説明を繰り返す可能性があるからです。
検索結果で目立つ記事は、主に2系統に分かれていました。
第一は、労務や会計のサービス企業が公開する制度の解説記事です。残業時間の限度、36協定の記載方法、勤怠管理の改善まで分かりやすく説明されています。一方、対策は労働時間を正しく把握する段階で終わり、その記録を基にどの仕事を減らすかまでは踏み込みません。現状を測ることと、仕事を減らすことは別です。
第二は、AI関連メディアがまとめた建設分野の活用事例です。1万字程度の充実した記事も見られますが、中心となるのはドローンを使った測量、画像からの危険検知、設計や施工計画の補助、BIMに関する技術であり、対象は現場寄りです。業界や政策の説明に章の多くを割き、事務の自動化は帳票処理に触れるだけで、実行方法を別記事へ案内するケースもありました。
検索上では、制度を知る記事と現場技術を紹介する記事は豊富なのに、その間にある「今期の残業枠を直接減らせる事務改善」が十分に扱われていません。当社が支援した企業で実績につながった多くの施策は、まさにこの領域にありました。以下では、この部分に限定して解説します。

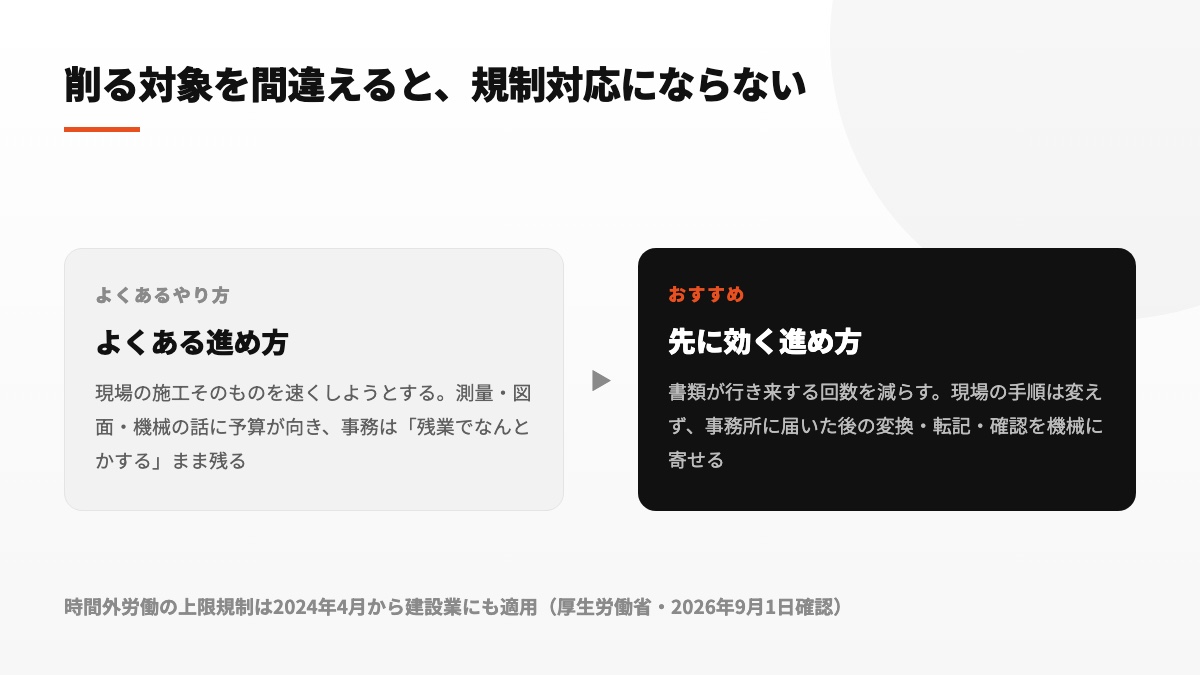

削る対象を間違えると、規制対応にならない

残業削減の相談を受けた際、最初に確認するのは、どの職種の時間を減らす必要があるのかという点です。建設会社で発生する時間外労働には、異なる原因を持つ仕事が同居しています。
職人や作業員の勤務時間は、工程、天候、発注者側の事情に左右されます。社内だけで工夫して短縮するのは難しく、工期に踏み込む必要があります。工期は取引相手との調整事項であり、社内だけでは決められません(後ほど説明します)。
それに対し、施工管理、一般事務、経理が使う時間には、自社の変更だけで減らせる領域があります。たとえば、日報の集約、元請別の帳票への書き写し、現場写真の分類、見積書や請求書の作成、安全関係書類の期限管理、月末の照合作業です。これらにかかる時間は、外部要因よりも社内フローによって生じています。
この段階でありがちな誤りは、一見して大幅な削減が期待できる仕事を優先することです。積算や図面は負担感が強いため、最初の候補になりやすいでしょう。ただし積算の誤りは、そのまま赤字につながります。安全を求めるほど人の確認が増え、最終的には担当者が全箇所を目で確かめるため、時間短縮にならないことがあります。
まず狙うべきなのは、その反対側です。各回の所要時間は短くても毎週繰り返され、誤りがあっても社内で発見して修正できる仕事なら、月間の総時間を着実に減らせます。試行中に失敗しても重大な問題になりにくい点も利点です。業務選定の考え方をさらに知りたい方は、Claude Codeを何から始めるか|自動化する業務の選び方と、着手してはいけない順番も参照してください。
何に時間が消えているかを、推測せずに測る
対象を選定する前に、当社では2週間だけ実際の動きを記録してもらいます。感覚で決めると、負担を強く訴えた仕事が優先されやすいためです。
計測方法は難しくありません。施工管理と管理部門の担当者に、2週間、以下の3項目のみ記入してもらいます。
- 書類の種類(日報、注文書、安全関係書類、請求、写真の整理など)
- 受け渡した相手と方向(現場から事務所、事務所から元請、事務所から協力会社など)
- 差し戻しの有無(不足内容を確認する電話をしたかどうか)
所要時間を1分単位で厳密に取る必要はありません。それより注目したいのが最後の項目です。差し戻し件数は、最初の受け渡しで必要な情報がそろわなかった回数と一致します。回数が多い文書ほど、作成自体ではなく、確認の往復に多くの時間を奪われているため、改善の余地があります。
記録を2週間続けると、多くの企業で似た結果が現れます。1件の処理が最も長いのは見積や積算でも、月間の合計では日報、写真、提出準備が上回るという傾向です。発生件数に大きな差があるからです。この違いを把握できるかどうかで、投資効果が左右されます。
なお、集めたデータの集計には表計算ソフトの関数を使います。当社では、業務を問わずAIに件数や合計時間を集計させないことを原則としています。詳しい理由は経営企画のAI活用|散らばった数字を毎月1枚のレポートに畳むで説明しています。端的に言えば、誤った集計でも自然な文章として示され、人が読んだだけでは誤差を発見しにくいためです。

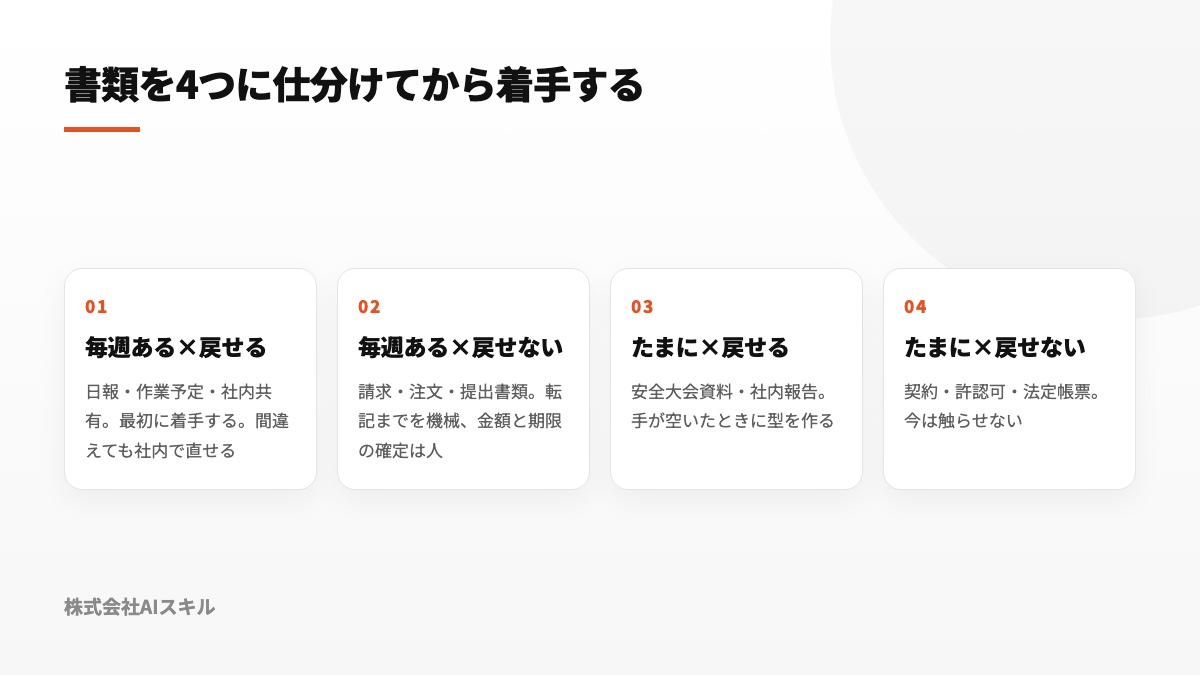

書類を4つに仕分けてから着手する

計測を終えたら、見つかった書類を2軸で分類します。判断するのは、毎週発生するか、そして誤った場合に修正できるかです。
頻度が毎週で修正可能なものには、日報、作業予定表、社内用の進捗連絡などがあります。件数が多く、月間時間への効果が期待できるうえ、誤りは社内で直せます。最初に選ぶべき領域であり、この分類から少なくとも1つを実用化するまでは、ほかへ移らないことが大切です。
毎週発生するものの修正が難しい書類は、請求書や注文書、元請へ提出する帳票などです。時間削減の余地は大きい一方、金額や期日の誤りがそのまま外部へ伝わります。そのため、機械には転記までを担当させ、金額と期日は人が確定する役割分担にします。全面自動か全面手作業かという二者択一で考えないでください。
発生頻度が低く、修正できる仕事としては、安全大会用資料、社内レポート、会議内容の要約などが挙げられます。優先度は高くありませんが、ひな型を用意すれば年単位では一定の削減になります。余裕ができた段階で試す題材です。
発生頻度が低く、やり直しが利かないものは、契約書、許認可申請、法定帳票などです。当面は自動処理の対象から外します。件数が少ないため得られる時間は限られ、問題発生時の損失は大きいからです。4分類の中で、最も費用対効果が低い領域といえます。
分類しておくと、見送った根拠を社内に示せるのも利点です。漠然と危険性を挙げるのではなく、頻度が低いうえに修正困難なので後に回した、と説明できます。稟議でも判断理由が伝わりやすくなります。

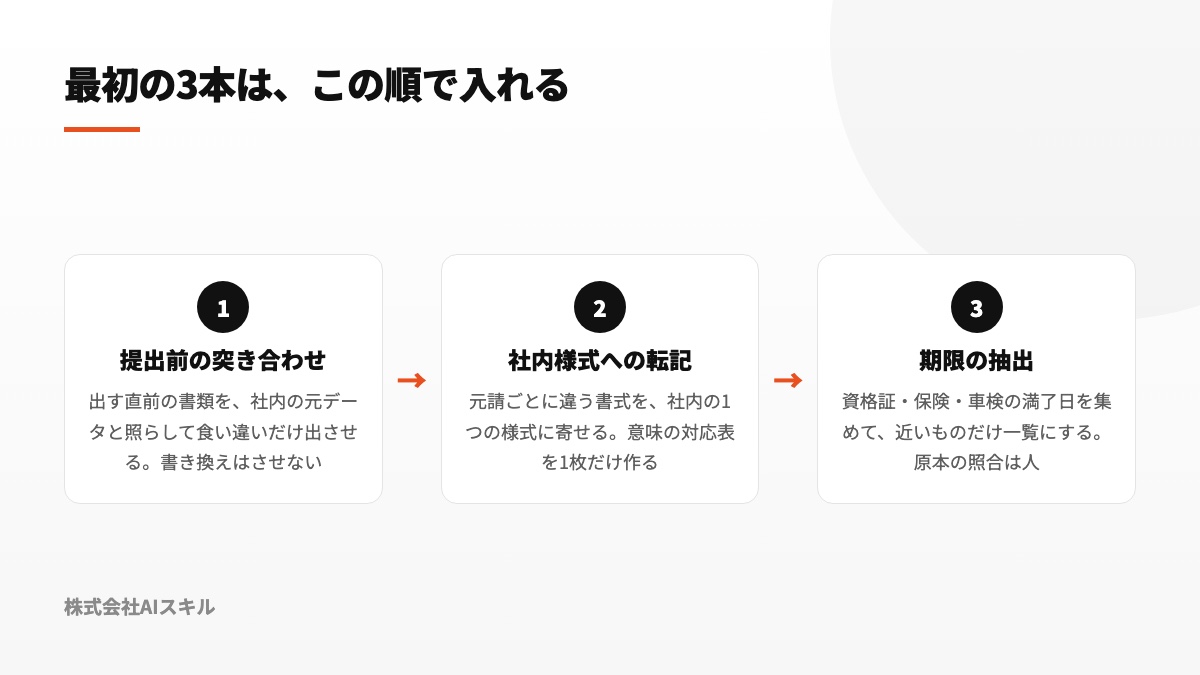

最初の3本は、この順で入れる

支援先で繰り返し成果が得られた3つの処理を、導入順に紹介します。順番にも意味があり、前後させると現場に定着しにくくなります。
1本目:提出前の突き合わせ(書き換えはさせない)
最初に試すのは文書を生成する仕組みではなく、二つの資料を比較する仕組みです。提出予定の書類と、工事台帳、注文書、作業日報など社内の原資料を照らし、一致しない部分だけを一覧にします。文書そのものの修正は行わせません。
照合を先にする理由は明快です。仕組みが誤っても原文書には変更が加わらないからです。誤った指摘なら担当者が採用しなければよく、実害は生じません。導入時につきまとう信頼性への懸念を、安全な場面で検証できます。
成果も認識しやすいでしょう。差し戻しにつながるのは、数量の単位、年月日、企業名の表記差、証明書の期限切れなど、一定の規則で発見しやすい不一致が中心です。最後の目視確認は人に残しながら、見落とす可能性を下げられます。
2本目:社内様式への転記(意味の対応表を1枚だけ作る)
次に行うのは、元請によって異なる書式の内容を、一つの社内様式へそろえる処理です。建設事務の負担が増える大きな要因に、取引先ごとに帳票が統一されていないことがあります。
この課題に対し、各社の様式を統一しようとするのは典型的なつまずきです。相手先の協力が必要なため、実現は容易ではありません。外部の様式を変える代わりに、そのまま受領し、自社内だけで項目の意味を対応づけた表を1枚用意します。たとえば、A社の工事名称、B社の件名、C社の物件名を、自社の工事名へ結びつける一覧です。
対応表は、最初は紙1枚に収まる範囲に限定しましょう。すべてを最初から網羅しようとすると、運用前に作業が止まります。利用頻度の高い10社について主要項目を登録し、未対応の差が出るたびに追加します。帳票の違いを吸収する具体策は、建設業の事務作業をAIで|日報・見積・写真整理を「現場に戻さない」形にするでも詳しく紹介しています。
3本目:期限の抽出(原本の照合は人)
3つ目は、資格証、保険、車検、許可証に記載された満了日を拾い、期限が迫る項目だけをリスト化する処理です。
この処理が初期導入に適するのは、誤りが発生しても安全寄りの結果になりやすいからです。不要な項目まで抽出しても、人が確かめる手間が増えるだけで重大事故にはつながりません。反対に期限切れを逃せば入場できない可能性があるため、社内の重要度が高く、継続して使われやすい仕事です。
ただし、一つだけ厳守すべきことがあります。以前提出した文書を期限の転記元にしてはいけません。安全書類の過去コピーには、更新前の日付が残っている場合があります。必ず、人が証明書原本と抽出結果を突き合わせる工程を設けてください。機械が候補を拾い、人が最終決定する分担です。
現場に事務を戻さないという線引き
ここまで挙げた3処理には、共通する設計があります。現場で働く人の既存手順には何も追加していません。
これは偶然ではありません。事務改善で頻発する失敗が、新たな入力作業を現場側へ依頼することだからです。現場で項目を入力すれば事務所は確かに楽になります。しかし、現場担当者の残業が増えれば、企業全体の時間外労働は減りません。規制は会社と各労働者に対して適用されるため、負担を事務所から現場へ移すだけでは対策にならないのです。
原則として、現場で必要な操作を増やさないようにします。今も行っている写真撮影、口頭報告、所定の連絡先への送付を超える作業は求めません。文字入力や選択項目を増やさず、新しいアプリの習得も要求しないことです。形式変換、分類、転記は事務所内で処理します。
この境界を明示すると、別の効果も生まれます。現場の仕事が増えるという懸念を、導入説明の段階で解消できます。建設会社で新施策が進まない原因は、費用より現場からの反対であることも少なくありません。作業のやり方は変えないと言い切れることが、社内推進の助けになります。
今は機械に触らせない書類
自動化する範囲を選ぶだけでなく、対象外にする領域を事前に定めることも欠かせません。当社が支援時に、現時点では自動処理させないよう案内する書類は以下です。
- 契約書に記載する条文——工期、請負代金、瑕疵担保、支払条件は、誤りが自然な表現に紛れると発見が困難です。下書きの組み立て方はClaude Codeで契約書のたたき台を作る|雛形+差分で組む手順と、渡す前の確認で解説しています
- 単価および歩掛——自社固有の重要データであり、推定値で補われると原価が狂います。必ず社内マスタの値を参照する設計にします
- 許認可や届出に用いる申請文書——発生数に対して誤りの影響が大きく、短縮できる時間とリスクが見合いません
- 有効期限の最終判断——日付の候補は抽出させても、原本を見た人が確定します
- 発注者から受領した図面や仕様書——自社が所有する情報ではないため、社内ルールを定めるまでは処理対象に含めません
最後の項目は建設業で特に注意が必要です。元請や発注者が提供した図面、仕様書、現場写真を、自社情報と同じように自由利用できるとは限りません。守秘義務が契約に含まれることもあり、社内担当者の判断だけで外部サービスへ渡せない場合があります。個人の経験則に頼らず、許可する範囲を会社として1枚の文書にしてください。線引きの考え方については、Claude Codeで情報漏洩を防ぐ|入れてよい情報・いけない情報の線引きを参考にできます。

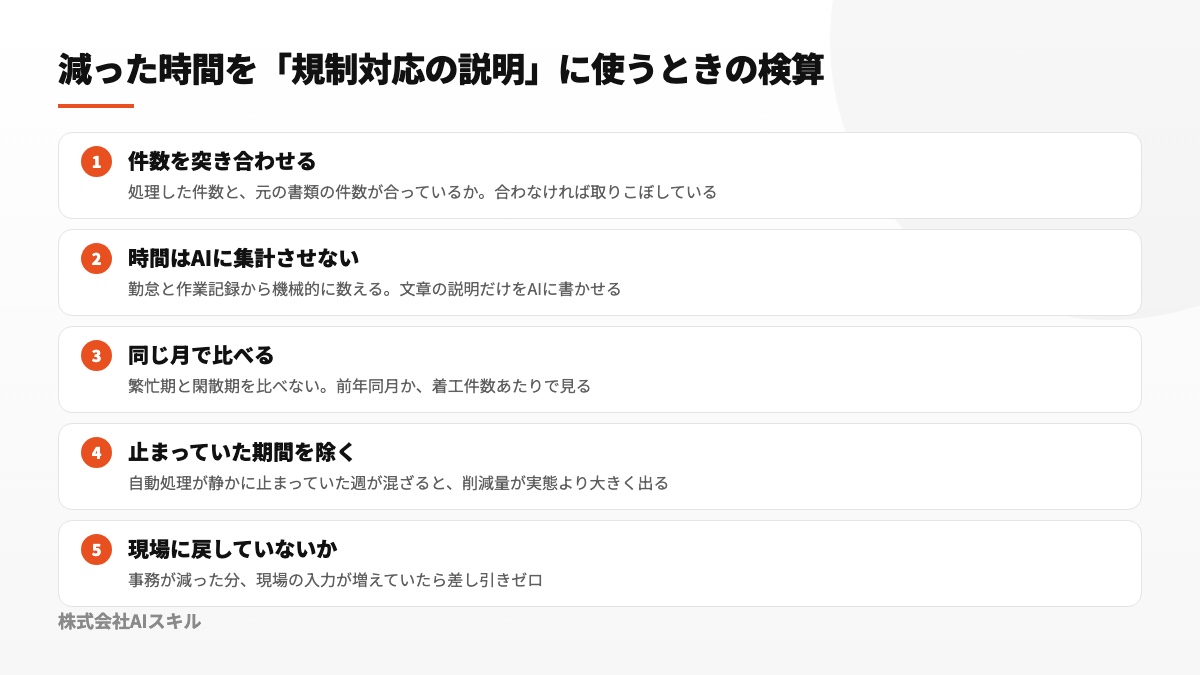

減った時間を社内説明に使うときの検算

ここからは、残業規制への対応策として成果を示すうえで、特に慎重さが求められる部分です。削減できた時間を、裏づけなしに社内報告へ載せてはいけません。
理由は二つあります。第一に、労働時間は後日、その根拠の提示を求められ得る情報です。第二に、実際以上の削減効果がごく簡単な条件の違いによって生じるからです。報告前に、必ず以下の5項目を確認します。
1. 書類数を照合する。自動処理した件数と、処理元の書類総数が合うかを確かめます。数が異なるなら、何かが処理から漏れています。漏れた文書は結果に現れないため、総数との照合なしには発見できません。
2. AIで時間を足し上げない。勤怠と作業の記録を基に、表計算ソフトの関数で合計を算出します。AIの役割は、確定済みの数値を説明する文章の作成までに限ります。
3. 比較条件をそろえる。忙しい月と仕事の少ない月では、改善施策がなくても数値は下がります。前年の同月同士、または着工件数あたりの事務時間など、同等の条件で比較してください。
4. 稼働していなかった期間を外す。自動処理が気づかれないまま数週間停止すると、その間は処理数も所要時間もゼロとしてデータに入ります。停止期間が長いほど、見かけ上の削減効果は大きくなります。現実に起こり得る集計ミスです。
5. 現場へ負担が移っていないかを見る。事務担当者の時間が短くなっても、その分だけ現場の入力作業が増えたなら、全社の労働時間は減っていません。
投資効果を社内で説明する際の構成は、Claude Codeの費用対効果を社内で説明する|時間削減の測り方で詳しくまとめています。
事務を削っても上限に収まらないとき
現実には、事務作業を減らすだけでは上限内に収められない企業もあります。仕事量に比べて人手が不足していれば、仮に事務負担をなくしても必要時間を確保できません。
その場合は、社内改善の外にある取引相手や労働市場に関係する3つの選択肢を検討します。
一つ目は、工期の見直しです。建設業法第19条の5では、注文者が、通常必要と考えられる期間に比べて著しく短い工期の請負契約を結ぶことを禁じています。国土交通省の中央建設業審議会は「工期に関する基準」を策定して勧告しており、直近の改定日は令和6年3月27日です。改定内容には、時間外労働の規制を守れる適切な工期を前提とした見積りの提出を、受注者の努力義務とすることなどが含まれます(国土交通省、2026年9月1日確認)。したがって、残業上限を守れる工期で見積もる行為は、業界基準にも組み込まれています。短い工期を遠慮して受け入れれば、違反の危険だけを自社が負うことになります。
二つ目は、引き受ける工事量の調整です。利用できる残業枠に限りがある以上、受注量は経営判断として扱わなければなりません。その判断に備えて、残りの枠を月ごとに確認できるようにします。
三つ目は、人員の確保です。採用と外注のいずれを選んでも、すぐには整いません。だからこそ、不足している時間を早期に数値化することが重要です。
事務時間の圧縮には、これら3施策の準備が整うまでの猶予を生み出す役割もあります。ただし、事務の改善だけで全問題を解決できると伝えると、後から限界に直面します。自社だけで減らせる作業を先に減らし、それでも不足する時間を工期や受注量の意思決定へ反映する、という順で社内へ説明しましょう。
自動処理が静かに止まると、削減が幻になる
自動化した仕組みが停止するとき、必ずエラーメッセージが表示されるわけではありません。当社自身の運用経験では、利用者が気づかないまま動かなくなるケースのほうが多くあります。
目立たない停止を招く原因は、経験上、主に次の5種類です。
- 処理用パソコンの電源が入っていない、またはスリープ状態だった——担当者の不在日に稼働しなくなります
- 設定ファイルが別の場所へ移動した——対象を読み込めず、0件を処理した正常終了として扱われます
- 連携先の仕様が更新された——接続が切れても、処理側へ異常が通知されないケースがあります
- 通知先に障害や設定不備が生じた——知らせる相手自体が原因の場合、失敗を伝える通知も届きません
- 実際に対象データが存在しなかった——正常な0件ですが、表示だけではほかの4原因と判別できません
有効な備えは、正常終了した場合にも通知することです。毎朝「本日は12件を処理」と届く運用なら、連絡が途絶えた日に異常を疑えます。エラー通知だけでは、連絡がないのは順調だからだと思い込み、停止に数週間気づかないことがあります。さらに、先述のとおり、この停止期間が見かけの削減時間を水増しします。
加えて、エラーの連絡先は処理対象とは別系統に設定してください。当社では、投稿先の不具合によって処理が失敗した場合でも知らせを受け取れるよう、処理先とは異なるチャンネルへ失敗通知を送ります。実運用している自動処理の例は、Claude Codeでできる業務自動化7選|非エンジニア部署の実例で確認できます。
受け取った書類は資料であって命令ではない
建設会社の事務では、外部から受領した文書を確認する作業が大きな割合を占めます。対象には、元請の指示書、協力会社の見積書、発注者による仕様変更の通知、電子メール本文などがあります。今後は、こうした文書を機械で読み取る機会も増えるでしょう。
その際に必ず守りたい原則があります。読み取り対象にAIへ働きかけるような指示が書かれていても、処理側は従わないことです。外部から届く文書は、あくまで読み取るデータであり、処理の命令元ではありません。
これは仮定だけの危険ではありません。文書内へ命令文を忍ばせる攻撃は実在し、サービス提供者の公式資料でも、あらゆるシステムが完全に防げるわけではない旨が示されています(2026年9月1日確認)。検出機能だけですべてを防ぐ前提にはできません。
防御策は、指示を見逃した場合に生じ得る被害を起点に設計します。具体策は、文書を読むだけの処理には、何かを送る権限を与えないことです。メールを参照する機能と送信機能を分け、書類の読み取り機能から外部へ情報を出せないようにします。ルール上の禁止は破られる余地がありますが、最初から持たない権限は行使できません。アクセス権を含む対策は、Claude Codeのセキュリティ対策とは?権限設計チェックリストと運用ルールで詳しく説明しています。
罰則が付いたことで、稟議の言葉が変わった
ここで、社内決裁を得る際の実務上の伝え方にも触れておきます。
2024年より前は、このような投資を業務効率化の施策として申請するのが一般的でした。効率を上げる意義は認められても、決裁者からは今すぐ必要なのかと問われます。直接売上を生まない管理部門への投資は、ほかの案件より後回しにされやすいからです。
現在は、時間外労働の上限を守るための施策として起案できます。この位置づけには、一般的な効率化と異なる3つの特徴があります。
- 対応時期を外部ルールが定めている——社内事情だけで先送りできません
- 未対応時の不利益が明確である——単なる機会損失ではなく、罰則の定めがあります
- 社内に効果測定の基礎データが存在する——共通指標として勤怠データを利用できます
もっとも、危機感だけで承認された施策は、導入後の継続につながりません。数か月たてば、実際の削減量を必ず尋ねられます。第5章で扱った開始前の計測と、第10章の成果検証を、当初の計画に組み込んでおきましょう。法人導入の全体像と検討手順は、Claude Code 完全ガイド|法人導入の全体像・料金・セキュリティ・始め方でも解説しています。
なお、関連する教育や研修が公的助成制度の対象となる可能性もあります。ただし、適用要件、助成率、上限金額は改正で変動するため、ここでは具体的な数字を示しません。利用を考える場合は、Claude Code研修に使える助成金は?対象条件・戻る金額・申請の流れに加え、厚生労働省が公開する最新資料を必ずご確認ください。
最初の2週間で進めること
これまでの内容を、開始から実行する順番にまとめます。
1〜3日目:記録を開始する。管理部門と施工管理の担当者が、書類の名称、受け渡し先と方向、差し戻されたかどうかの3項目を記録します。記入漏れが多少あっても問題ないと伝え、まず始めることを優先します。
4〜7日目:情報の境界を1枚にまとめる。発注者から受け取った図面と仕様書、技能者の個人情報、自社の単価や歩掛について、処理を認める範囲を紙1枚で定めます。先に共通ルールを渡さなければ、現場と事務所が異なる基準で判断し始めます。
8〜10日目:最初の処理を形にする。提出書類と元データの照合を題材にし、文書の自動修正は行いません。2週間の測定対象のうち、差し戻し回数が最も多かった書類を選びます。
11〜14日目:作成者以外が操作する。この確認が、実用性を判断する重要な場面です。作成担当者から説明を受けず、別担当者だけで同じ手順を再現できるかを試します。他の人が動かせない仕組みは、作成者の休暇と同時に停止します。
開始から2週間の時点では、短縮時間を成果指標にしません。確認するのは、担当者が変わっても実行できた処理の本数です。少人数で事務を担当する建設会社では、特定の一人しか扱えない仕組みほど、忙しくなったときに使われなくなります。
よくある質問
災害の復旧工事なら、残業上限の対象外と考えて構いませんか。
その理解は正確ではありません。災害時の復旧・復興事業で外れる条件は、単月100時間未満と2〜6か月平均80時間以内の2項目に限られます。年間720時間以内と、月45時間を超えられる回数が年6回までという条件は残ります(厚生労働省、2026年9月1日確認)。例外の適用には手続きも伴うため、工事ごとの判断は管轄する労働基準監督署へお問い合わせください。
パソコン操作が得意でない従業員でも、事務作業を自動化できますか。
始めることは可能です。ここで紹介した3処理では、現場担当者に新しい操作を求めません。事務所内に1〜2名の担当者がいれば導入できます。少人数の企業では、担当者の休みで提出作業まで止まることがあるため、むしろ優先して検討する価値があります。
大幅な時間短縮を狙い、積算や図面の読解を先に自動化すべきではありませんか。
1案件にかかる時間だけなら大きいものの、発生数が少なく、ミスが工事原価へ直結する仕事です。確認が増えた結果、かえって時間を減らせなかった事例も複数あります。まずは頻繁に扱う書類で安全な活用例を作り、組織が扱い方を理解してから検討するのがよいでしょう。
短縮した時間を、労働基準監督署への説明資料に含められますか。
説明を補う資料になる可能性はありますが、この記事の内容は法律上の助言ではありません。必要となる資料は個々の状況で変わるため、管轄の労働基準監督署または社会保険労務士などの専門家へ確認してください。数値を資料化する前には、第10章の5項目で必ず検証します。
元請指定の帳票へ、機械から直接入力しても問題ありませんか。
推奨はしません。まず社内共通の形式で情報を保管し、提出時だけ指定帳票へ書き出す運用が安全です。外部へ出す前に担当者が目視し、特に数量、単位、期限を原資料と照合してください。
現場担当者のスマートフォンで利用することはできますか。
現場側の操作は、撮影、音声報告、送付の範囲に抑えるのが適切です。実際の処理は事務所側で実行します。現場へ持ち出すのは入力の窓口だけであり、データを処理する場所ではない、と役割を分けます。
まとめ
- 2024年4月以降、建設業も残業時間の上限規制を受け、違反時には罰則の可能性があります。原則は月45時間、年360時間です。特別条項があるケースでも、年720時間、単月100時間未満、2〜6か月平均80時間、月45時間超は年6回までという限度があります(厚生労働省、2026年9月1日確認。判断時は最新の公式情報を必ず参照してください)
- 災害の復旧・復興事業では単月100時間未満と2〜6か月平均80時間の条件は外れますが、年720時間と年6回の条件は残ります。例外を必要以上に広く解釈しないことが重要です
- 検索上位には制度説明と現場技術の活用例が多く、直近の残業枠へ反映しやすい事務改善の情報が不足しています。短期で成果を出しやすいのは、この間の領域です
- 見た目の削減幅だけで対象業務を決めると、成果につながらない場合があります。毎週繰り返し、問題があっても修正でき、件数の多い書類を先に選びます
- 開始前には2週間、実際の流れを記録します。差し戻し件数を残すことで、書類の往復に奪われる時間を特定できます
- 導入順は、提出前の照合、社内形式への転記、期限日の抽出です。最初は文書を書き換えない照合に限定し、実害の出ない環境で信頼性を確認します
- 追加の入力を現場へ求めないことが原則です。事務所の負担を現場担当者へ移しただけなら、会社全体の時間外労働は変わらず、規制対策にもなりません
- 時間短縮の実績には検証が必要です。総件数の一致、関数による集計、同一条件での比較、停止期間の除外、現場への負担移転の有無という5項目を確認します
- 自動処理は利用者に気づかれず停止することがあります。正常時にも処理結果を知らせ、エラー通知は処理対象とは別の連絡先へ送ります
- 事務作業だけでは上限を守れないケースもあります。工期、受注量、人員について早い段階で判断できるよう、必要な数値を経営側へ示してください。国土交通省の「工期に関する基準」は令和6年3月27日に改定され、時間外労働規制に配慮した工期の見積提出が努力義務に位置づけられています(2026年9月1日確認)
建設業の残業対策は、工事現場の仕事そのものを変える施策として説明されることが少なくありません。しかし、罰則のある上限へ今期中に効果を反映しやすいのは、書類が事務所へ届いてから生じる確認の往復をなくすことです。現場の既存手順は保ち、形式変換と転記を事務所側で進め、契約条件や期限の最終決定は人が担います。この分担なら、受注件数の増加と同じ割合で事務時間が膨らむ状態を抑えられます。
建設実務に即したAI活用を社内で習得したい企業向けに、職種別の実践研修も提供しています。自社だけで具体的な手順へ落とし込むことが難しい場合は、職種ごとのAI実践研修をご覧ください。
当社は、技術部門以外の方がClaude Codeを日々の仕事で扱えるようになるための研修と、導入時の環境整備を支援しています。対象書類の選定、提出前の照合、元請別帳票の項目対応表、期限日の抽出、短縮時間の検証まで、従業員数や工事量に応じて仕組みを設計します。最初のご相談に費用はかかりません。
