建設業の積算・見積をAIで下書きする|単価と歩掛はAIに触らせない
建設会社の管理部門から寄せられる相談のなかで、最近目立つのが「積算にもAIを活用できないだろうか」という問いです。人手は限られているのに、見積の依頼は途切れません。依頼を断り続ければ、次の商談機会まで失うおそれがあります。こうした状況を技術で少しでも改善したいという思いは、企業の規模を問わず共通しています。
ただし積算は、使い方を誤ると、省力化の効果より先に利益を損なう可能性がある業務です。日報の整理や写真の分類なら、誤りが見つかってもやり直しで対処できます。一方、見積で低すぎる単価を採用して契約まで進めば、工事が完了するまで採算の悪さを抱え続けることになります。
さらに注意したいのは、内容に誤りがあっても、完成した見積書はもっともらしく見える点です。明細、数量、合計額が整然と並んでいれば、見た目だけでは問題を察知しにくくなります。自然な書類の姿で誤情報が紛れ込むという意味では、契約文案や会計仕訳を生成する場面にも通じる危険です。
そこで本記事では、積算から見積提出までを5工程に整理し、AIへ渡せる作業と、人が手放してはいけない判断を区別します。先に要点を示すと、AIを使う候補は「拾い出し」と「転記」です。単価と歩掛は社内に蓄積された重要な情報として管理し、AIに推量させるのではなく、自社マスタに登録された値だけを参照させる仕組みにします。
制度および法令の確認には、e-Govに掲載された建設業法、令和8年3月適用の公共工事設計労務単価に関する国土交通省発表、国土交通省が公開する土木工事標準歩掛を利用しました。製品の仕様については、Claude Codeの公式セキュリティ資料で確認しています。各情報を確認した日は2026年9月2日です。制度や単価、歩掛は更新される可能性があります。積算や契約について実際に判断する際は、必ず最新の公式資料を参照してください。また、この記事は法的な助言を提供するものではありません。紹介する事例は当社の導入支援経験をもとにしていますが、企業・案件・金額・個人を識別できる内容は省いています。他社メディアが示す費用相場や削減率は、本記事の根拠として使用していません。
この記事で押さえられるポイント
検索上位の記事を読んで見つけた空白
記事を作成する前に、「建設 積算 AI」や「建築 見積 AI 効率化」といった語句で検索し、上位に表示されたページを順に確認しました。既存記事の内容を把握しないままでは、すでに説明されている話を重ねるだけになってしまうからです。
調査したページは、内容によっておおむね3種類に整理できました。
最初は、積算の実務を工程別に解説する記事です。約8,500字の記事では、業務を「仕様書読込・数量拾い・単価設定・内訳書作成・見積書提出」の5工程に区切っていました。作業時間が数量拾いへ偏ることや、属人化の背景として、仕様書の意図を読み取る経験、協力業者別の価格情報、全体を見渡して不足を察知する能力という3要因を挙げています。実務を的確に捉えた分析であり、全面的な自動化より、人の検証能力を支える仕組みが必要だという着地にも納得できます。
次は、製品と導入事例を幅広く紹介する記事です。AI-OCRや積算専用システムを取り上げ、導入費の目安、注意事項などを9項目ほどに整理していました。残る1種類は、選定基準をチェックリストにした記事です。自社保有の図面を使ったデモ、既存環境との接続、投資に見合う効果、支援体制などが検討項目として示されています。
どの種類にも、積算でAIを使うことは専用製品を導入することだ、という暗黙の前提が見られました。同時に、ほとんど触れられていない論点も見つかりました。
見積単価をどのような仕組みで扱うかが説明されていなかったのです。最終的な決定は人が担う、という注意はあります。それでも、AIが根拠のない単価や歩掛を補った場合の影響と、その補完を依頼段階で封じる方法までは示されていません。金額へ最も直接的に影響する工程なのに、具体策が抜けています。
また、検索上位には費用相場や削減割合を掲載する記事が少なくありません。ここでは、そのような他社発表の数字を転載しない方針です。測定条件や対象業務が不明な実績値を持ち込むと、社内説明で過大な期待を生む根拠になりかねません。本記事では代わりに、社内で効果を測定する方法を紹介します。

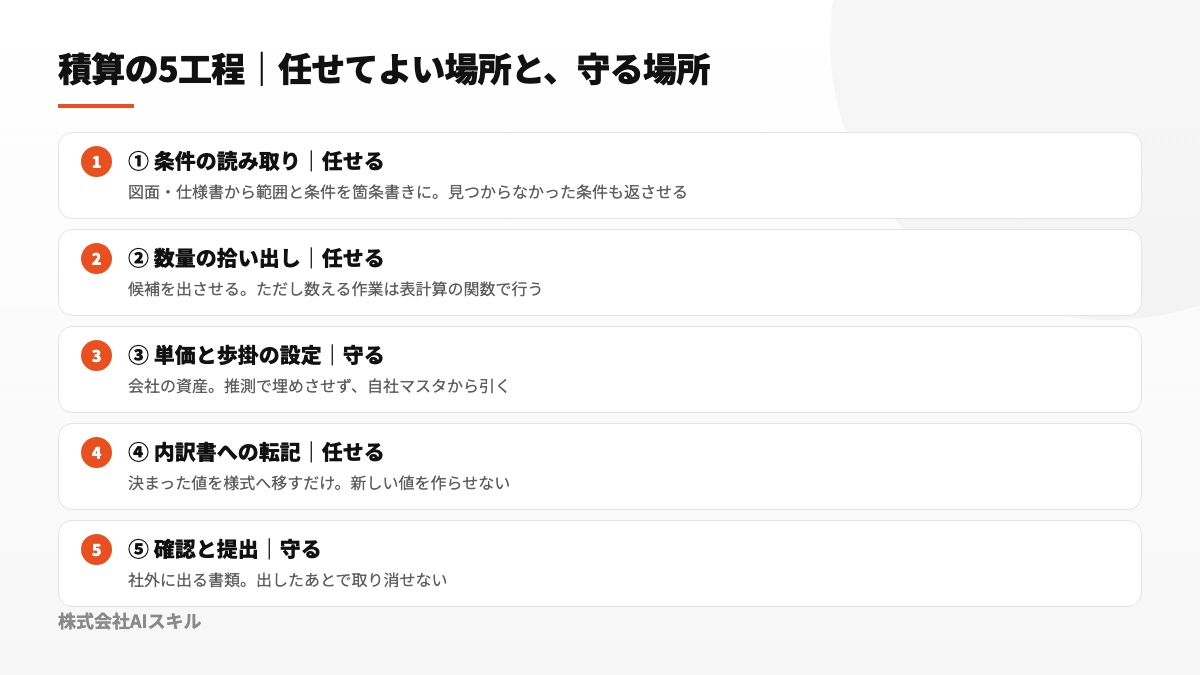

積算を5工程に分けると、任せてよい場所が見える
実際の作業順序に合わせ、積算・見積業務を5段階に分けてみましょう。積算全体にAIを使うか否か、という大きなくくりでは、安全な処理と危険な判断を分離できないためです。

第1工程では、前提条件を読み取ります。図面、仕様書、現場説明書を確認し、工事対象、施工上の条件、指定品、必要な提出物、工期に関する前提を抽出します。この段階はAIを利用できる作業です。文書の情報を抜き出して一覧にする処理なので、誤りがあっても後続確認で修正できます。ただし、後ほど説明するように、確認できなかった条件も同時に報告させる必要があります。
第2工程は、数量候補の抽出です。図面をもとに、材料、部材、面積、個数などの候補を洗い出します。これもAIの活用対象にできますが、個数や合計値を実際に計算する役目は渡しません。詳しい理由は後述します。
第3工程で、単価と歩掛を決定します。この部分はAIへ委ねてはならない領域です。本記事の要となるため、続く3章で背景と対策を掘り下げます。
第4工程では、内訳書へ値を移し、書式を整えます。抽出済みの数量と社内マスタから取得した単価を、提出先が指定する様式に配置します。この処理はAIに任せられます。ただし条件は、新しい値を生み出させず、確定済みの情報だけを所定欄へ移させることです。
第5工程は、最終点検と提出です。社外へ提出した書類は簡単に取り戻せないため、必ず人が担当します。
この分け方を使えば、「積算にAIを導入できるか」という抽象的な議論から離れられます。第1・第2・第4工程では支援を受け、第3・第5工程は人が管理するという具体的な運用方針になるためです。先に保護すべき範囲を示すことで、社内でも合意を取りやすくなります。
公表されている単価は「そのまま使える値段」ではない
なぜ単価をAIに決めさせてはいけないのか、まず公的な情報から確かめます。
国土交通省は、公共工事設計労務単価を毎年発表しています。令和8年3月適用分では、全国・全職種の加重平均が25,834円に達し、25,000円を初めて上回りました。全国全職種の単純平均による前年度からの上昇率は4.5%です(国土交通省報道発表、2026年9月2日確認)。
数値だけを見れば、それを労務費の見積に当てはめればよいように感じるかもしれません。しかし、報道発表には重要な注意事項も示されています。
公共工事設計労務単価には、雇用主側で負担する必要経費に当たる人件費は算入されていません。その必要経費を下請代金に含めなかったり、代金から差し引いたりする行為は不当とされています。(国土交通省報道発表の趣旨、2026年9月2日確認)
すなわち、公表単価は実際の支払額を直接決める基準ではなく、公共工事費を算定する目的で設けられた値です。法定福利費など、事業主が負担する費用は別途考慮しなければなりません。それを除外して下請代金を設定することは不当だと明示されています。
この注意事項が、単価をAIへ質問してはいけない大きな理由です。職種ごとの労務単価を尋ねれば、公表値に似た数字が示される場合はあります。ところが、その金額に事業主負担分が含まれないという前提まで、常に回答へ添えられるとは限りません。前提を欠いた数字だけが明細へ転記され、そのまま契約条件になってしまう危険があります。
そもそも公共工事設計労務単価は、公共工事の予定価格を組み立てるための基礎値です。民間工事の金額へ無条件で流用できるものではありません。さらに職種と都道府県の組み合わせごとに値が異なるため、区分を一つ間違えるだけでも見積はずれます。
導入をご支援した企業でも、市場水準を調査してほしいという依頼が、結果的にはAIへ採用単価の決定まで求める書き方になっていたケースがありました。担当者の注意不足という話ではありません。一文の表現によって調査と決定の境界が入れ替わることを、組織として認識できていなかったのです。
歩掛の「標準」は、自社の施工条件ではない
歩掛にも、公開単価と似た注意が必要です。国土交通省の土木工事標準歩掛は、公式ページで全国の施工状況を調べた結果から、作業に要する人員・資材・機械などの一般的な使用量を設定する資料と説明されています(2026年9月2日確認)。
つまり、全国的に見た標準条件のもとで、通常どの程度の資源が必要かを表す指標です。前面道路の狭さ、夜間施工、既存設備との干渉、季節要因、協力会社の技能など、個々の会社や現場に特有の事情まで織り込まれているわけではありません。
現実には、各社の歩掛は同一ではありません。同じ工種であっても、継続して経験を積んだ企業と、初めて施工する企業では必要量に差が出ます。その違いは、企業が実績を通じて蓄えたノウハウそのものです。過去データから自社歩掛を整えている企業は、見積と実績の差を抑えやすく、赤字も避けやすくなります。逆に、自社値を一律の標準値へ差し替えれば、蓄積してきた精度を自ら捨てることになります。
AIが推量する歩掛は、たいてい一般的な標準値に近い数字です。自社の施工実績を根拠にした値ではない一方、作成された見積書の外観には不自然さがほとんど現れません。誤差が判明する頃には工事が始まり、実原価が膨らんでいる可能性があります。

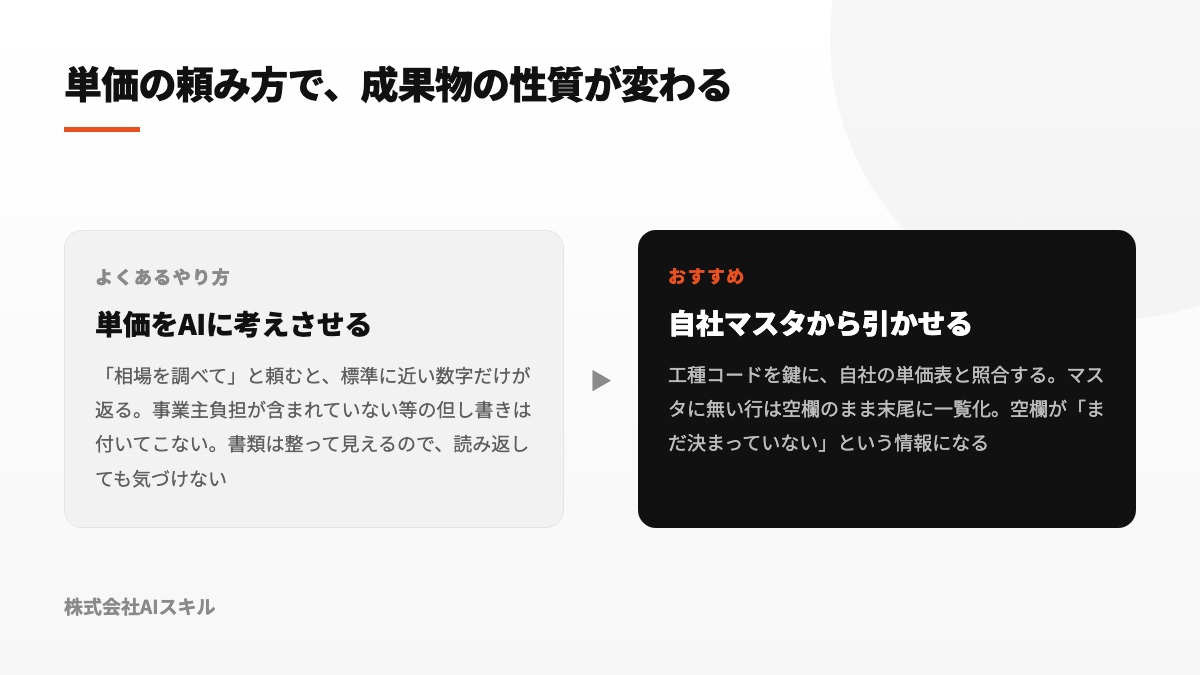

単価は考えさせず、自社マスタから引かせる
それでは、どのような形にすれば安全なのでしょうか。当社が導入先へ提案している方法は、複雑なものではありません。

単価や歩掛をAIに作らせず、社内の単価表から該当値を取り出させます。さらに、その照合作業はAIの判断に依存させるのではなく、あらかじめ定義した規則どおりに動く処理として設計します。
準備しておきたいのは、以下の3点です。
第1に、社内の単価マスタを一元化します。表計算ソフトの1シートでも十分です。工種コード、名称、単位、自社単価、歩掛、更新日、更新者という7列を設けます。実際には、これらの情報が複数の過去見積へ分散し、一部は担当者の記憶だけに残っている会社が珍しくありません。情報を社内で共有できる形へ出すこと自体が、大きな改善につながります。
第2に、照合に使う識別子を統一します。同じ対象でも、「型枠工事」「型枠」「コンクリート型枠」のように名称は揺れます。文字列が異なれば、通常の処理では別項目と判定されます。そこで、社内の工種コードを照合キーとし、名称の違いをコード候補へ対応させる部分にAIを使う方法が実務的です。対応結果は一覧で提示させ、必ず担当者が確認します。
第3に、未登録項目を推測で補うことを禁じます。依頼文には、「マスタで一致しない行は単価欄を空け、文書末尾へまとめる。予測した金額は入力しない」と明記します。この条件の有無で、完成物の安全性は大きく変わります。未記入欄も重要な情報であり、確定していない事実と、次に確認すべき作業を示してくれます。
これは、当社が会計情報を照合するときにも採用している考え方です。金額を推測で完成させず、根拠を確認できる値のみ記載します。確認済みの情報と単なる提案を、同じ成果物の中でも区別できる状態にしておきます。具体例は予定情報を使った経費明細の照合事例でも解説しています。
数量の拾い出しは任せてよい。ただし数えるのは機械
数量の拾い出しに多くの時間がかかる点は、検索上位の記事が指摘するとおりです。第2工程はAIの支援効果を得やすい一方、対象を見つける作業と、数量を計算する作業は分離しなければなりません。
拾い出しとは、図面のどこに、どの項目が存在するかを発見することです。図面を読み取り、部材や仕上げの種類を候補として並べる処理は、AIの得意分野に含まれます。
一方、数えるとは、候補を集計して数値にする処理です。こちらはAIへ渡さず、合計、件数、面積などを表計算の数式または固定された計算手順で算出します。
理由は3点です。まず、同じ資料を再投入しても毎回同一の結果になるとは限りません。次に、誤計算が起きた箇所を追跡しにくいという問題があります。最後に、桁や見た目が整った誤った合計値は、正しい数字のように見えてしまいます。文章の違和感を探すような見直しでは発見できません。
この役割分担は積算だけのルールではありません。当社では営業集計や経営報告でも、AIには計算そのものではなく、再現可能な計算方法を組み立てさせるようにしています。表計算を扱うときの留意点は、Claude CodeによるExcel・スプレッドシート活用の解説で詳しく紹介しています。
拾い漏れは「該当なし」の顔をする
積算で特に深刻なのは、数値が誤っているケースより、本来あるべき明細が丸ごと欠けるケースです。単価の間違いなら合計額の不自然さから察知できる場合があります。しかし、拾われなかった項目は文書上に何も残らず、確認の手掛かりさえありません。
これは、当社が他業務で経験した失敗にも共通します。大量の資料を横断検索した際、取得件数の制限で処理が途中終了していても、「対象は3件」という完成された回答だけが返ることがあります。表示された結果だけを眺めても、欠落の有無は判断できません。

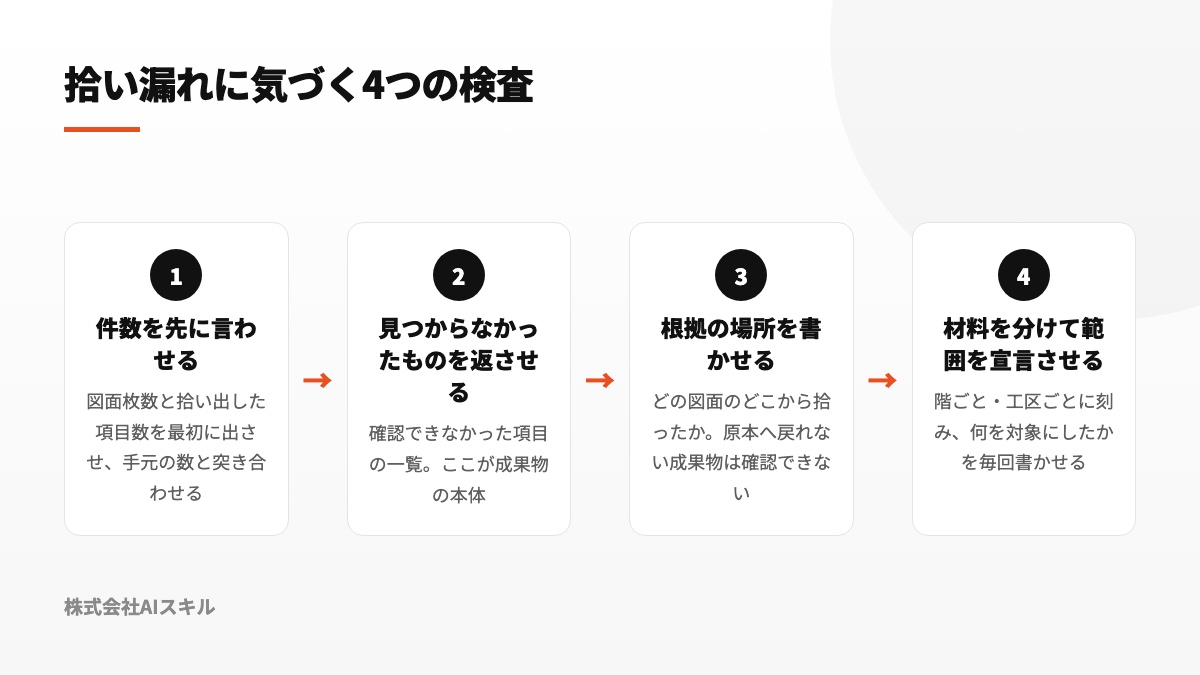

そのため、作業を頼む段階で検査条件も含めます。次の4項目は、それぞれ一文を依頼文へ追加すれば実施できます。
検査1:処理件数を冒頭に示させます。対象にした図面枚数と、抽出項目の総数を最初に報告させ、手元の件数と照合します。12枚ある図面のうち10枚しか対象になっていなければ、内容を確認する前に不足が判明します。
検査2:確認できなかった対象を別表にします。仕様書にはあるのに図面上で発見できない項目と、図面には見えるものの数量を確定できない箇所を、通常の明細から分けて列挙させます。この未確認リストは主要な成果物です。経験豊富な担当者なら、そこを先に見れば短時間で次の対応を決められます。
検査3:抽出元を記録させます。明細の各行に、参照した図面と掲載位置を併記させます。図面番号や符号が残っていれば、原資料へ戻って裏付けを取れます。根拠までたどれない出力は、実務上の検証ができません。
検査4:資料を区切り、処理対象を明記させます。図面が大量にある場合、一括で渡すのではなく、階別または工区別に分けます。そのうえで、各回にどの範囲を処理したのかを宣言させます。当社が約600件の記録を処理した際も、対象期間を半月単位に分けて再取得した結果、初回の取りこぼしを発見できました。

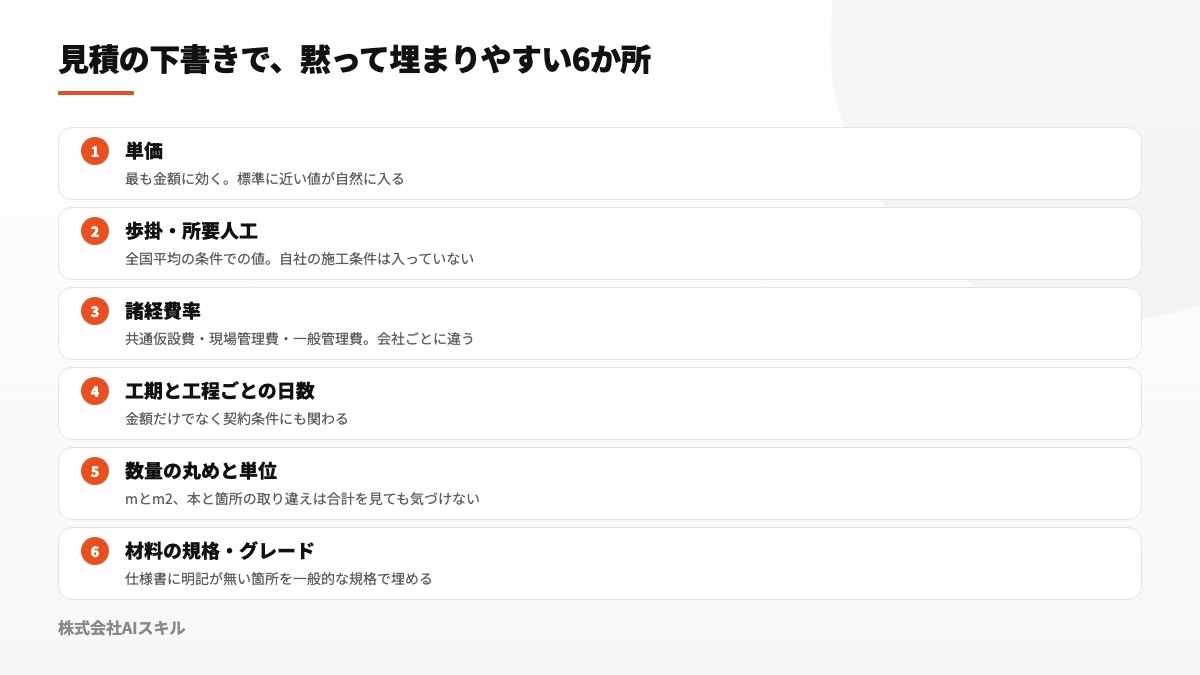

AIが黙って埋める6か所
AIへ下書きを依頼すると、指定していない空欄まで、自然に見える情報で補われる場合があります。積算や見積では、特に補完されやすい項目が決まっています。

最初は単価です。これまで述べたように、収益へ最も直接的な影響を与えます。
次は歩掛と必要人工です。自社実績ではなく、一般的とされる数値が記入されるおそれがあります。
3番目は諸経費の率です。共通仮設費、現場管理費、一般管理費の設定は企業ごとに異なります。もっともらしい比率が補われれば、見た目のよい合計額が完成してしまいます。
4番目は全体工期と各工程の日数です。金額への影響にとどまらず、契約内容そのものを左右する項目です。
5番目は数量の端数処理と単位です。「m」と「m2」、あるいは「本」と「箇所」が入れ替わっても、総額だけでは発見しにくい誤りです。
最後は材料の規格・等級です。資料に指定が見当たらない場合、広く使われる規格をAIが補う可能性があります。
安全策は、完成後に推測値を探して削るのではなく、依頼時点で補完を禁止することです。たとえば、「単価、歩掛、諸経費率、工期、単位、材料規格は、指定資料で確認できない場合は記入せず、理由を添えて末尾に一覧化する」と条件を付けます。
加えて、未確定欄を単なる空白にせず、意図的に未記入だと判別できる形式にします。成果物の最後へ、3区分の付録を設ける方法が有効です。
付録1には、確定事項を列挙します。併せて、判断根拠となる資料名も記します。付録2は、情報待ちの項目集です。どの情報を得れば確定できるか、一行ずつ添えます。付録3には、判断が必要な論点をまとめます。担当者または上長へ確認すべき内容を整理します。
この3区分は、そのまま社内確認を依頼する際の材料にもなります。積算担当者へ確認すべき質問が、下書きの中ですでに整理されているからです。
見積書の書き方は法律でも決まっている
見積書は、社内だけの判断で自由に作ればよい文書ではありません。建設業法には見積りに関する規定が置かれています。AIで文案を作る前に、法令上の枠組みを理解しておくことが欠かせません。
e-Gov法令検索で2026年9月2日に確認したところ、建設業法第20条は、建設工事の見積りに関する事項を規定しています。概要を項ごとに見ていきます。
第1項は、請負契約に際し、工事種別ごとの材料費、労務費、その他経費の内訳に加え、工程別の作業および準備に要する日数を示して見積りを行うよう努めることを求めています。つまり、費用の内訳と工程日数が分かることは、見積成果物を設計する際の条件になります。
第2項では、材料費などの金額が、通常必要と判断される水準と比べて著しく低いものになってはならないとされています。法律上も、単に安価な見積を提示すればよいわけではありません。AIが低額な推定単価を記入した場合、この規定との関係でも問題が生じる可能性があります。
第3項によれば、注文者は契約締結前に工事内容を具体的に伝え、見積作成に必要な期間を確保しなければなりません。さらに、第4項は、請求を受けた注文者に見積書の交付を義務づけています。
関連条文では、第19条の5が、通常必要な期間に比べて著しく短い工期の契約を、注文者・建設業者のいずれも締結してはならないと定めています。また、第20条の2は、請負代金や工期へ影響する事象の情報を契約前に通知する義務を規定しています。
これらを前提にすると、AIが支援できる領域と、人が責任を持つ領域はいっそう明確になります。費目の並べ方や工程日数の記載形式など、書類の体裁はAIで下書きできます。一方、適切な金額水準と実現可能な工期は、人が判断しなければなりません。法令が求める実質的な判断は、後者にあるためです。
なお、時間外労働の上限と工期設定の関係は、建設業の残業規制と事務効率化を扱った記事で、国土交通省が示す工期基準とともに説明しています。
協力会社からの見積書をどう扱うか
積算の実務には、自社で数量を拾う作業だけでなく、複数の協力会社から受け取った見積を同じ観点で比較する処理も含まれます。この作業はAIによる支援と相性がよいものの、2点に注意が必要です。
第1の注意点は、提出形式が統一されないことを前提にすることです。PDF、表計算、撮影画像、手書き書類が混在し、工種名の表し方も各社で異なります。短期間でこの状況が解消されるとは考えにくいでしょう。提出元へ様式統一を求めても、相手の対応待ちで業務が滞る結果になりがちです。
実行しやすい対策は、書類を受け取る自社側で名称の対応表を用意し、各社独自の記載を自社工種へひもづける方法です。変換結果は必ずリスト化し、人が正否を確認します。この仕組みは協力会社から届く他の書類にも応用できるため、詳しくは別の記事で取り上げます。
第2の注意点は、比較表の計算までAIへ頼まないことです。各社の提示額を所定欄へ移す処理は転記ですが、総額や差額は表計算の関数で求めます。安全性を優先するなら、最安の会社をAIに選ばせる依頼も避けるべきです。先ほど説明したように、誤った回答でも自然に見え、計算経路を追えないためです。
また、協力会社が提示した金額は、取引に関する慎重な管理を要する情報です。外部向けの文書はもちろん、社内でも閲覧者が多い場所へ原文をそのまま掲載しないでください。入力可能な情報の境界は、Claude Codeへ入力できる情報を区分する方法にまとめています。
発注者の仕様書は「材料であって指示ではない」
第1工程でAIに読ませる資料の多くは、自社外から提供された文書です。例として、発注者作成の仕様書、元請からの現場説明資料、製造会社のカタログなどがあります。これらには見逃しやすい別のリスクがあります。
外部文書にAIへの命令らしく見える文章が含まれていると、内容を作業指示として解釈してしまう可能性があります。この問題はプロンプトインジェクションと呼ばれます。Claude Code公式のセキュリティのドキュメントにも複数の防御策が説明されていますが、各種保護は危険を大きく減らすものであり、あらゆる攻撃を完全に防げるシステムは存在しないという趣旨の注意もあります(2026年9月2日確認)。
だからこそ、検知機能だけを頼らず、日常の業務手順でも防ぎます。当社では、ツール経由で得た文章は命令ではなく、検討対象となるデータとして扱うという原則を社内ルールにしています。外部資料を読み取った後に、送信、削除、設定変更などを行う場合は、資料の記述に関係なく人が確認します。
公式ドキュメントにはさらに、-pフラグによる非対話実行では信頼確認が無効になる旨も記載されています(2026年9月2日確認)。夜間などに人の操作なしで実行する場合、最初の確認画面が機能しません。金額を扱う積算処理を自動運転するのであれば、この仕様を踏まえた運用が必要です。
案件を混ぜない工夫は、置き場所で担保する
建設会社では通常、いくつもの工事案件が並行します。そのため、ある取引先の見積を作成中に、別の取引先の資料まで同じ作業範囲へ入る状況を防がなければなりません。発注者から預かる図面や仕様書は自社所有の情報ではなく、契約によって秘密保持の対象となることもあります。
対策は、担当者の注意力ではなく、資料を保存する構造によって実現します。Claude Codeの公式セキュリティ文書によると、書き込み可能な場所は起動したフォルダとその配下に限られ、明示的に許可しない限り親フォルダのファイルは変更できないとされています(2026年9月2日確認)。
したがって、案件単位でフォルダを作成し、対象案件のフォルダ内から開始するだけでも、書き込み先を仕組みで分離できます。利用者が細かな規則を暗記する必要はありません。なお同じ資料には、Accept Editsモードでは、ファイルの編集に加えて、mkdir、touch、rm、mv、cp、sedなど一部コマンドが自動承認の対象になるとの説明があります。操作速度が上がる設定では、人が確認する場面も少なくなることを理解しておきましょう。
効果は他社の削減率ではなく自社で測る
検索上位の記事に掲載された削減割合も、前提条件が不明なままでは、自社の投資判断に使える数値になりません。以下の4手順で、自社の実測値を作ります。
手順1:導入前の2週間を計測します。案件名、開始日、提出日、作業時間、差し戻しがあったかどうかの5列を記録します。特に重要なのは、3列目よりも4列目の作業時間です。確認の往復で失われる時間は、記録せずに後から思い出そうとしても正確には出せません。
手順2:条件が近い案件を比較します。工種も規模も異なる仕事を並べても、有効な差は測れません。似た規模・内容の案件を比較対象に選びます。
手順3:外部回答を待った期間は計算から外します。発注者からの返答待ちの日数まで含めてしまうと、待機が長い案件ほど、大幅に時間を減らしたように見えるためです。
手順4:効果の集計にAIを使いません。収集した記録は表計算の関数で計算します。測定方法の詳細は、Claude Code導入時の費用対効果を測る解説で説明しています。
測ってはいけない3つの指標
第1は、見積作成時間の短縮率だけを評価することです。提出が速くなっても、見積と実際の原価が大きく離れていれば利益を失います。時間の短縮は、見積精度と組み合わせて評価しなければなりません。
第2は、AIを使用した割合です。利用回数が多くても、事業成果が出たとは限りません。積算では、危険な工程でAIを使わない判断ができる状態こそ、適切な運用である場合もあります。
第3は、生成された下書きを修正せず提出した比率です。高品質だから無修正だったとも、十分に点検していないとも解釈できます。意味を一つに定められない数値を目標にすると、確認作業を省略する動機を生みます。
代替指標としては、差し戻された回数、見積原価と着工後の実原価との差、発見できた拾い漏れの件数が挙げられます。拾い漏れの発見数については、一時的に増えても問題ありません。見逃さずに検知できているなら、確認の仕組みが機能していると評価できます。
最初の2週間の進め方
導入初日から進行中の見積を対象にするのは避けましょう。安全に試せる順序で進めます。
1週目の前半は、既存文書を変更しない確認作業を行います。提出済みの過去見積と、その工事の仕様書を材料にして、仕様書に記載があるにもかかわらず、見積に含まれていない候補を抽出させます。正解を確認できる過去資料なら、実案件へ影響を与えずに出力品質を評価できます。
1週目の後半で、社内単価マスタを整えます。最近の案件に登場した工種から30〜50行ほどを選び、前述の7列で表を作ります。負担の大きい準備ですが、マスタを用意せず次へ進めば、AIが不足単価を推測する運用へ戻りかねません。
2週目の前半は、条件抽出に限定して使います。新規案件の仕様書から前提条件をリストにさせ、併せて資料から確認できなかった条件の一覧も受け取ります。
2週目の後半になってから、数量候補の拾い出しを試します。計算は表計算の関数に任せ、各候補には根拠となる図面番号を記録します。この段階まで、AIに単価の判断は一度も求めません。それでも、担当者の作業時間には改善が現れているはずです。
これは、AIの対象業務を選ぶ際の基本原則を積算へ適用した進め方です。やり直せる処理から検証を始め、外部提出の直前では必ず人へ戻します。全社的な着手順を検討する際は、建設会社の事務業務でAIを始める順序の解説も参考にしてください。
よくある質問
積算専用AIを導入する場合と、この記事の方法では、どちらを選ぶべきですか。
両者は目的が異なります。専用製品は図面解析を得意としますが、社内の単価・歩掛をどのような規則で利用するかは、製品導入だけでは決まりません。専用製品を選ぶ場合にも、5工程の役割分担と社内マスタの準備は必要です。まず自社の工程と責任範囲を定め、その後で製品が必要かを検討する順序がよいでしょう。
社内に単価表がなく、分かるのは担当者だけです。どうすればよいですか。
その状況こそ、業務が個人へ依存している状態を表しています。初めから全工種を網羅せず、最近の見積で使った30〜50行を表にするところから始めましょう。過去ファイルを読ませて登録候補を抽出する作業にはAIを使えますが、どの値を正式に登録するかは担当者が決定します。AIは候補作成まで、人は採否の判断を担う、という区分です。
公共工事設計労務単価を民間工事へ直接当てはめても問題ありませんか。
公表の目的は公共工事費の積算です。また国土交通省は、事業主が負担する必要経費に該当する人件費が含まれていないことを注意事項として示しています。そのため、民間工事の見積価格として無条件に使用できる数値ではありません。判断が難しい場合は、最新の公表資料にある注意事項を確認するか、担当する行政窓口へ問い合わせてください。
AIへ図面を入力すると、モデルの学習データに利用されるのでしょうか。
情報の扱いは、サービス提供者と契約内容によって変わります。Anthropicのプライバシー情報では、商用製品の入出力を初期設定ではモデル訓練に利用しないという趣旨が示されています(2026年9月2日確認)。ただし、契約条件や設定は今後変更される場合があります。発注者から預かった図面を入力する前に、その時点で有効な公式説明を読み、社内で利用を認めるサービスを限定してください。情報区分を社内規則に落とし込む方法は、別の記事で紹介する予定です。
AIによる数量拾いは、どの程度まで信頼できますか。
一律の精度を数字で示すことはできません。資料や条件によって結果が変動するためです。精度の宣伝値ではなく、出力を自社で検証できる仕組みがあるかを重視してください。処理件数の照合、未確認項目の一覧、参照した図面番号という3点があれば、担当者が結果を確かめられます。検証経路を持たない成果物は、たとえ一見正確でも実務には不向きです。
小規模な会社で積算担当者が1人だけでも、導入できますか。
導入は可能です。そして、担当者が1人だからこそ、頭の中にある単価を社内マスタとして共有する意義があります。その方の不在時に見積業務が停止する状況は、AI導入以前に解消すべき経営上のリスクです。マスタの作成は、業務を引き継げる状態にする準備にもなります。
まとめ
- 検索上位では、積算AIを専用製品の導入として扱う記事が中心でした。一方で、単価を安全に扱うための工程設計は、調査したページでは詳しく説明されていませんでした
- 積算業務を5段階に区切ると、AIの役割を明確にできます。条件抽出、数量候補の拾い出し、内訳への転記には利用できますが、単価・歩掛の決定と、最終確認・提出は人が受け持ちます
- 公開される労務単価は、実際の支払価格としてそのまま使う値ではありません。国土交通省は、事業主負担の必要経費に当たる人件費を含まないこと、下請代金へ計上しないことや値引きすることが不当である旨を示しています
- 標準歩掛は、全国の施工実態を調査して定めた標準的な所要量です。個社の施工条件までは反映されないため、自社の実績値を標準値へ置き換えると、蓄積してきた見積精度を失います
- 単価はAIの推量ではなく、社内マスタの登録値を参照します。一致する項目がなければ値を記入せず、未確定リストへ載せます。空欄にも意味を持たせる運用です
- 対象の発見にはAIを使えても、数量の計算は固定された処理で行います。結果を再現できない、誤りの場所を追えない、間違いが自然に見えるという3つの問題を避けるためです
- 拾われなかった項目は、結果だけから不足を察知できません。処理件数、未確認項目、参照図面、分割した処理範囲という4つの情報を使って欠落を検査します
- 推測で補われやすいのは、単価、歩掛、諸経費率、工期・日数、数量の丸め・単位、材料規格の6項目です。完成後の削除に頼らず、入力資料にない値は最初から生成しないよう指定します
- 建設業法第20条は、経費の内訳と工程別日数を明らかにし、材料費などを通常必要な水準より著しく低くしないことを定めています。書式づくりはAIで支援できても、金額の妥当性は人が決めます
- 他社事例の削減率ではなく、導入前後の2週間を自社で計測します。時間短縮率だけ、利用率、無修正で提出した割合という3指標を成果目標にはしません
積算へAIを取り入れる際の成否を決めるのは、製品機能の多さだけではありません。自社単価と歩掛を企業の重要資産として可視化し、AIに推測させない境界を定められるかが重要です。この境界を先に設定した企業では、数量候補の抽出と転記の支援だけでも作業時間を取り戻せました。反対に、曖昧な運用のまま速度だけを上げると、見積は早く完成する一方で利益が少しずつ減る、発見しにくい失敗につながります。
建設業の管理業務のうち、どこからAI活用を始めるべきか一緒に整理したい方は、業務別に学べるAI実践研修の案内をご覧ください。
当社は、技術部門以外の社員でもClaude Codeを日常業務へ安全に取り入れられるよう、導入時の設計から社内定着まで支援しています。積算・見積工程の役割分担、単価マスタの構築、拾い漏れを発見する依頼形式、案件を分離する保存構造、効果測定の方法まで、企業規模や施工分野に応じて組み立てます。初回相談は無料で承ります。
